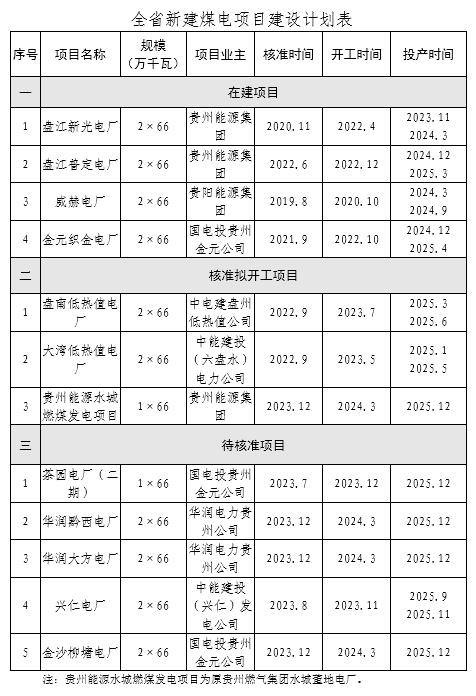

6月2日,贵州省能源局发布关于公开征求《贵州省煤电项目建设三年攻坚行动方案(2023-2025年)》意见的函。根据方案,2023年,盘江新光电厂首台机组建成并网;确保2024年,盘江新光电厂第二台、盘江普定电厂首台、金元织金电厂首台、威赫电厂两台机组,共5台机组建成并网;2025年12月底前,12个项目22台机组全部建成并网。
